अखंड निर्माण प्रौद्योगिकी - सुरंग निर्माण

अखंड निर्माण प्रौद्योगिकी - सुरंग निर्माण

परियोजना का नाम : आयकर कार्यालय, अन्नानगर, छेनाई के लिए 532 आवासीय क्वार्टर

इस कार्य के लिए टनल फॉर्म वर्क 30.03.2018 को तुर्की से भारत में प्राप्त हुआ था। सुरंगों की असेंबली और परीक्षण अप्रैल 2018 तक पूरा कर लिया गया था। पहली कास्टिंग 2 मई 2018 को की गई थी। मई 2018 के महीने में ही, कुल तीन मंजिलों की कास्टिंग की गई थी, जिससे 3 मंजिलों में टाइप II की 24 आवास इकाइयों को पूरा किया गया था। जून 2018 में टाइप-III ब्लॉक की कास्टिंग के लिए फॉर्म वर्क के एक और सेट का उपयोग किए जाने से निष्पादन की गति बढ़ गई है। जून 2018 के लिए हमारा लक्ष्य 40 डीयू है - टाइप II और III प्रत्येक के लिए 20


20895 लाख

परियोजना का बजट


02 मई 2018

आरंभ करने की तिथि


03 सितंबर 2019

पूरा करने की तिथि


छेनाई

जगह

परियोजना टीम / हमसे संपर्क करें

क्रमांक नाम (श्री / श्रीमती) पद कार्यालय का पता कार्यालय नंबर मोबाइल नंबर ईमेल आईडी
1 डी.सी.गोयल सीई(एसजेड-I) दक्षिण क्षेत्र- I, सीपीडब्ल्यूडी, तृतीय तल, राजाजी भवन, बेसेंट नगर, चेन्नई 04424916077 9971722521 cpwdsz1@nic.in

तकनीक

तकनीक
अखंड निर्माण प्रौद्योगिकी - सुरंग निर्माण

विवरण

उच्च स्तर की पुनरावृत्ति के साथ सेलुलर संरचनाओं के निर्माण में टनल फॉर्म का व्यापक रूप से उपयोग किया जाता है जैसे:

1.जेलों
2.होटल
3.छात्र आवास (छात्रावास)
4.आवास
5.वाणिज्यिक विकास



सुरंग का फॉर्मवर्क आधी इकाइयों में और उल्टे "एल" के रूप में आता है, जिन्हें प्रत्येक सुरंग बनाने के लिए शीर्ष पर एक साथ बांधा जाता है। इनबिल्ट पहिए और जैक फॉर्मवर्क को स्थिति के अंदर और बाहर जाने और अंतिम ऊंचाई तक समायोजित करने में मदद करते हैं।


प्रमुख लाभ

1. यह तकनीक अत्यधिक व्यवस्थित, भूकंप-सिद्ध है और ध्वनि संचरण की गंभीर समस्या का आदर्श समाधान प्रदान करती है। यह 50 डेसिबल की ध्वनि कटौती देता है।
2. यह "थर्मल मास" प्रदान करके हीटिंग लागत को कम करता है और निर्माण प्रक्रिया को गति देता है।
3. निर्माण की इस पद्धति से लागत में 50% की बचत के साथ 25% तक समय की बचत हो सकती है। इसलिए निर्माण की यह विधि बहुत बहुमुखी और बेहद किफायती है।




मिशन - "एक दिन में एक बार।"


कार्यान्वयन रणनीति

क्रमांक विवरण इमेजिस
1

वास्तु

i) अनुकूलित फॉर्म वर्क की उच्च लागत के कारण, पर्याप्त संख्या में पुनरावृत्ति की अनुमति देना आवश्यक था, समरूपता प्राप्त करने के लिए वास्तुशिल्प चित्रों में मामूली संशोधन किए गए थे।

ii) स्ट्रिपिंग के बाद सुरंगों को हटाने की सुविधा के लिए दीवार के प्रक्षेपण को कम किया गया।

iii) दरवाजे, खिड़कियां और अन्य उद्घाटन को पहले ही अंतिम रूप दे दिया गया था क्योंकि उन्हें फॉर्म वर्क के निर्माण में प्रदान किया जाना था।

iv) धूप की छाया से परहेज किया गया।

v) थर्मल आराम प्राप्त करने के लिए बिल्डिंग ओरिएंटेशन इस तरीके से किया गया (ई एंड डब्ल्यू में कम लंबाई)।

vi) क्लियरस्टोरी खिड़कियां सीधे सूर्य की रोशनी के बिना उत्तर की रोशनी और वायु परिसंचरण प्राप्त करने के लिए एन और एस दिशाओं में उन्मुख हैं।

2

संरचनात्मक

i) इससे भूकंपीय डिज़ाइन में चुनौतियाँ उत्पन्न हुईं।

ii) डिज़ाइन आवश्यकताओं को पूरा करने के लिए कई पुनरावृत्तियाँ की गईं।

3

सेवाएँ (एमईपी)

i) सभी सेवाओं को पहले से ही डिज़ाइन करना होगा क्योंकि भविष्य में रिक्तियां बनाना संभव नहीं होगा।

ii) वर्षा जल पाइपों के तहत सभी सेवाओं तक फर्श से पहुंचा जा सकता है।

iii) विद्युत उपकरणों के भविष्य के प्रावधान की आवश्यक पूर्व योजना का ध्यान रखा जाता है।

4

सुरंग फॉर्मवर्क - कास्टिंग प्रक्रिया

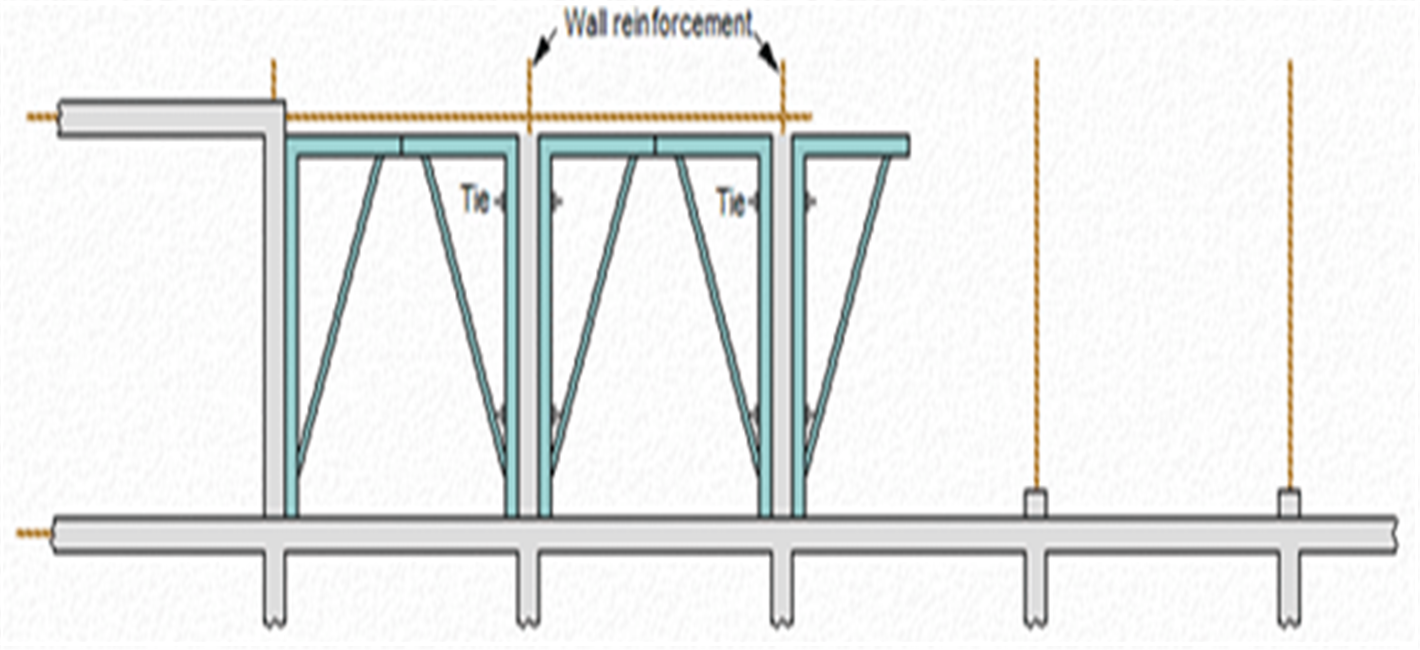

i) चरण एक - पूर्वनिर्मित दीवार सुदृढीकरण को किकर्स डालने से पहले पूरे विंग के साथ क्रेन द्वारा रखा जाता है (दीवार फॉर्मवर्क की स्थिति के लिए उपयोग किया जाता है)। सेवाओं के लिए पाइप साथ में लोड किए जाते हैं।

ii) चरण दो - ढाई सुरंग को क्रेन से एक जगह पर खींचा जाता है, एक साथ बोल्ट लगाया जाता है और टाई जोड़ी जाती है।

iii) चरण तीन - दीवार पर कंक्रीट डाला जाता है।

iv) चरण चार - स्लैब सुदृढीकरण तय किया गया है। सेवाओं के लिए पाइप साथ में लोड किए जाते हैं।

v) चरण पांच - स्लैब कंक्रीट रखा गया है। फॉर्मवर्क प्रणाली में ढेर को तिरपाल में लपेटने और कंक्रीट को रात भर अपनी प्रभावकारी ताकत तक पहुंचने के लिए पर्याप्त उच्च तापमान बनाए रखने के लिए ब्यूटेन हीटर का उपयोग करने की सुविधा प्रदान की जाती है।

vi) चरण छह - सुरंग-रूपों को अगले दिन हटा दिया जाता है।

vii) चरण सात - प्रक्रिया अगले दो चरणों के लिए दोहराई जाती है।

सीखे गए सबक / सीखें

क्रमांक विवरण इमेजिस
1

टनल-फॉर्मवर्क 24-घंटे के निर्माण चक्र को प्राप्त करने की अनुमति देता है और इस प्रकार इस प्रकार के फॉर्मवर्क को चुनने से इन-सीटू कंक्रीट की निर्माण क्षमता में सुधार होता है।

2

सुरंगों को हटाने के लिए संरचना का अगला भाग खुला रखा जाना चाहिए।

3

फॉर्मवर्क निकालने के लिए आरसीसी सुरंगों के सामने के हिस्से को खुला रखना आवश्यक है।

4

वर्तमान आवश्यकताओं के साथ-साथ भविष्य की आवश्यकताओं को ध्यान में रखते हुए रिक्तियाँ प्रदान करने की आवश्यकता है।

5

REVIT का उपयोग करके 3-डी मॉडलिंग की जाती है और सभी सेवाओं की योजना बनाई जाती है और निर्माण से पहले विवादों का समाधान किया जाता है।
